Расчет годовых объемов работ
Годовой объем работ СТО может включать уборочно – моечные работы, работы по приемке и выдаче, работы по предпродажной подготовке автомобилей работы по ТО и ТР.
Значения трудоемкостей основных видов работ приводятся в табл. 2.

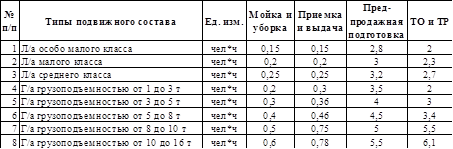

Таблица 2. Трудоёмкости основных работ по одному автомобилю
Годовой объем уборочно – моечных работ
Уборочно–моечные работы выполняются перед ТО и ТР или как самостоятельный вид услуг
Число заездов на УМР как самостоятельный вид услуг
, (1)
где Lз = 1000…1500 км – периодичность заездов на УМР, км пробега
NсамУМР = = 7667,27 заездов.
Число заездов на УМР перед выполнением ТО и ТР
, (2)
NТО-ТРУМР = 597 * 1,9 = 1134,30 заездов.
Годовой объем работ УМР
, (3)
где tУМР – средняя трудоемкость одного заезда на УМР
ТУМР = (7667,27+1134,30)*0,2 = 1760,31 чел.*ч
Годовой объем работ по приемке и выдаче
(4)
где tпв – трудоемкость работ по приемке и выдаче автомобилей, чел.*ч
ТПВ = 597 * 1,9 * 0,2 = 226,36 = чел.*ч.
Годовой объем работ по предпродажной подготовке
(5)
где Nп – количество продаваемых автомобилей в год,
tпп – трудоемкость предпродажной подготовки автомобиля, чел.*ч
ТПВ = 478 * 3 = 1434,0 чел.*ч.
Годовой объем работ по ТО и ТР
, чел.*ч (6)
где NСТО – годовое количество условно обслуживаемых автомобилей
Lг – среднегодовой пробег автомобиля, км,
tТО-ТР – удельная трудоемкость ТО и ТР, чел.*ч / 1000 км
ТТО-ТР = = 17634,72 чел.*ч.
Годовой объем вспомогательных работ
На СТО выполняются вспомогательные работы, в состав которых входят работы по ремонту и обслуживанию технологического оборудования, оснастки и инструмента различных зон и участков, содержанию инженерного оборудования, сетей и коммуникаций.
Tвсп = TСТО * Двсп,
где Двсп = 0,1…0,2 – доля от общего объема работ,
ТСТО – общий объем работ СТО,
Твсп = (1760,31 + 226,86 + 1434 + 17634,72) * 0,1 = 2105,5 чел.*ч.
Результаты расчета годовых объемов работ приводятся табл. 3
Таблица 3. Годовые объемы работ
№ п/п |
Виды трудоемкостей |
Ед. изм. |
Значение |
Число заездов на УМР |
Ед. |
7667,27 | |
Число заездов на УМР перед ТО и ТР |
Ед. |
1134,30 | |
1 |
Трудоемкость УМР |
Чел.*ч |
1760,31 |
2 |
Трудоемкость приемки и выдачи |
Чел.*ч |
226,86 |
3 |
Трудоемкость предпродажной подготовки |
Чел.*ч |
1434 |
4 |
Трудоемкость ТО и ТР |
Чел.*ч |
17634,72 |
Всего трудоемкость |
Чел.*ч |
29857,46 | |
5 |
Трудоемкость вспомогательных работ |
Чел.*ч |
2105,59 |
Итого трудоемкость |
Чел.*ч |
31963,05 |
