Сетевой план-график реализации инновационного проекта

Информация » Инновационный проект в области безопасности дорожного движения » Сетевой план-график реализации инновационного проекта

Страница 2

1) численность работников, задействованных на каждом этапе, должна быть больше/равна единицы,

2) численность работников, задействованных на каждом этапе, должна быть целым числом,

3) общая численность работников не должна превышать 53 человека.

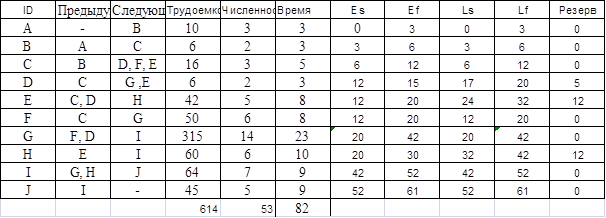

В результате получились следующие данные (Табл. 3).

Таблица 3

Оптимизация сетевого графика в MS Excel

Страницы: 1 2

Популярные материалы:

Производство экспертизы
безопасность движение наезд пешеход Мне, студенту гр.563 АТ факультета ЮУрГУ Куимовой Анастасии Сергеевны разъяснены в соответствии со ст.199 УПК РФ права и ответственность эксперта, предусмотренные ст.57 УПК РФ. Об ответственности за д ...

Вычерчивание схемы обыкновенного стрелочного перевода
На основе полученных расчетом величин и принятых стандартных значений, на миллиметровой бумаге необходимо вычертить схему стрелочного перевода в масштабе 1:50 или 1:100. На чертеж наносят ось прямого пути перевода, отмечают на ней центр п ...

Установка наварыша дейдвудного сальника
Установку наварыша дейдвудного сальника по оси валопровода рекомендуется производить с помощью специального фальшвала , закрепленного в опорах и сцентрованного с помощью мишеней по оси визирной трубы. Наварыш установить на дейдвудную тру ...
