Сетевой план-график реализации инновационного проекта

Информация » Инновационный проект в области безопасности дорожного движения » Сетевой план-график реализации инновационного проекта

Страница 1

Предложенный инновационный проект проходит следующие этапы:

A. разработка проектного замысла;

B. анализ инновационных альтернатив проекта;

C. бизнес-планирование и оценка проекта;

D. принятие решения об инвестировании,

E. приобретение и передача технологий, детальное проектирование;

F. оценка предложений, отбор поставщиков, переговоры, заключение контрактов;

G. аренда помещений, строительно-монтажные работы, установка оборудования;

H. маркетинг, формирование администрации, набор и обучение персонала;

I. пусконаладочные работы, закупка сырья и материалов.

J. выведение на проектную мощность.

Таблица 1

Описание этапов инновационного проекта

ID

Наименование этапа

Предыдущ. операция

Следующ. операция

Трудоемкость, чел*дн.

Численность, чел.

Время, дн.

A

разработка проектного замысла

-

B

10

2

5

B

анализ инновационных альтернатив проекта

A

C

6

3

2

C

бизнес-планирование и оценка проекта

B

D, F, E

16

4

4

D

принятие решения об инвестировании

C

G ,E

6

2

3

E

приобретение и передача технологий, детальное проектирование

C, D

H

42

7

6

F

оценка предложений, отбор поставщиков, переговоры, заключение контрактов

C

G

50

5

10

G

аренда помещений, строительно-монтажн. работы, установка оборудования

F, D

I

315

9

35

H

маркетинг, формирование администрации, набор и обучение персонала

E

I

60

4

15

I

пусконаладочные работы, закупка сырья и материалов

G, H

J

64

8

8

J

выведение на проектную мощность

I

-

45

9

5

Расчёт раннего срока начала работы (Es), раннего срока завершения работы (Ef), позднего срока начала (Ls) и позднего срока завершения работы (Lf), резервов времени работы производился в MS Excel с использованием функций MAX и MIN.

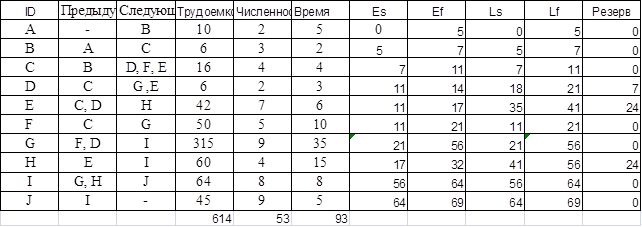

Таблица 2 Расчёт показателей сетевого графика в MS Excel

Далее нами была проведена оптимизация сетевого графика с использованием надстройки «Поиск решения», где в качестве целевой ячейки выступала общая продолжительность всех работ, а ограничительными условиями являлись:

Страницы: 1 2

Популярные материалы:

Общая характеристика организации работы по охране труда
Обеспечение здоровых и безопасных условий труда возлагается законодательством на администрацию предприятия. Должные лица виновные в нарушении законодательства о труде и правах по охране труда привлекаются к административной дисциплиной, у ...

Определение длины вытяжных путей
Длина вытяжных путей рассчитывается по длине составов, подлежащих расформированию и формированию. Длину вытяжного пути вычисляем по формуле: = lсост + lдоп , м (6) где lдоп дополнительная длина вытяжного пути (принимаем 10 м), (м) То ...

Расчёт элементов стрелочной улицы и длин путей станционного парка
Любой станционный парк имеет несколько стрелочных улиц (как минимум, две). Каждая стрелочная улица соединяет между собой ряд путей парка. На рис. 4.1 показана оконечная стрелочная улица, имеющая угол наклона, равный углу крестовины стрело ...
